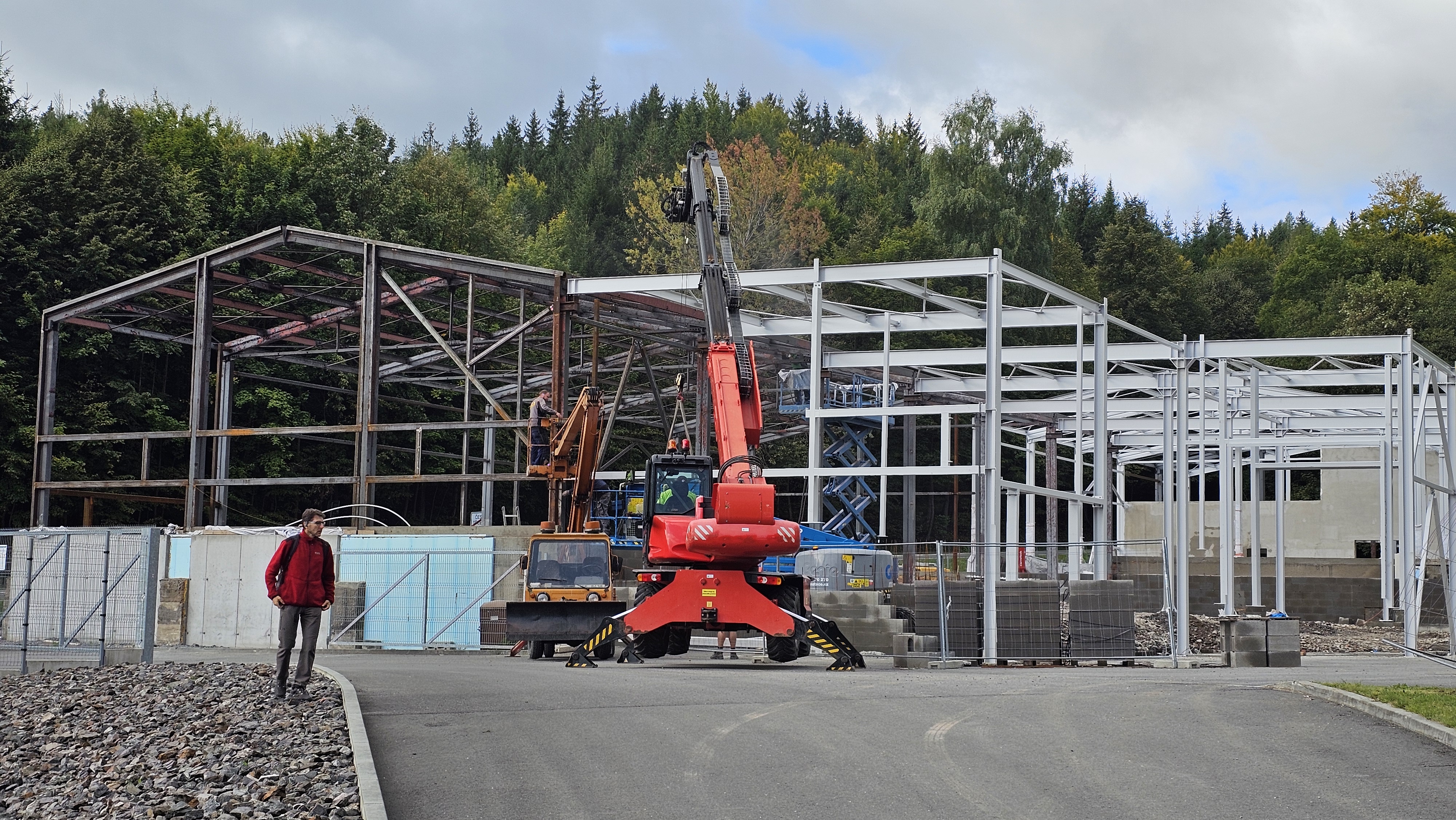

V rámci výstavby západní haly probíhá v současné době montáž skeletu celé haly, který by měl být vč. nátěrů dokončen do dvou týdnů. V říjnu proběhne montáž obvodových a střešních panelů s cílem dokončení koncem října. Současně v říjnu bude započata výstavba přístřešku vedle západní haly o délce 80 metrů, který by měl být v hrubé stavbě dokončen koncem listopadu.

Po dokončení hrubých staveb jsou na leden až duben 2026 v plánu instalace a montáže vnitřních sítí a technologií a také fotovoltaické elektrárny o výkonu 211,14 kWp.

Pokud půjde vše dle plánu a bez problému, bude areál západní haly předán v průběhu května 2026.

V listopadu je v plánu asfaltování některých vnějších ploch a v rámci této akce bude provedeno rozšíření vjezdu stávajícího horního parkoviště zaměstnanců. Jde o reakci na připomínku v rámci zlepšovacích návrhů.
