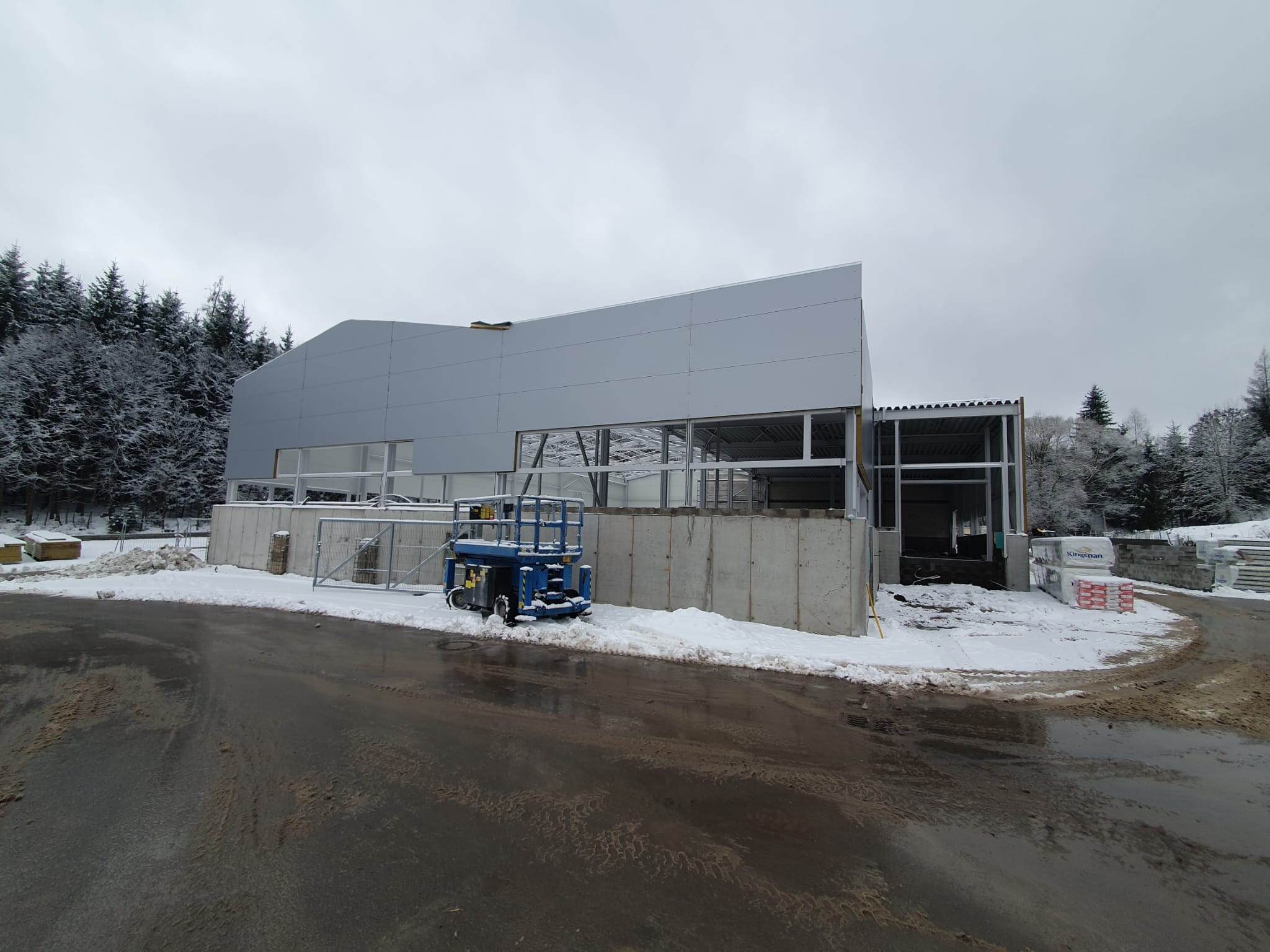

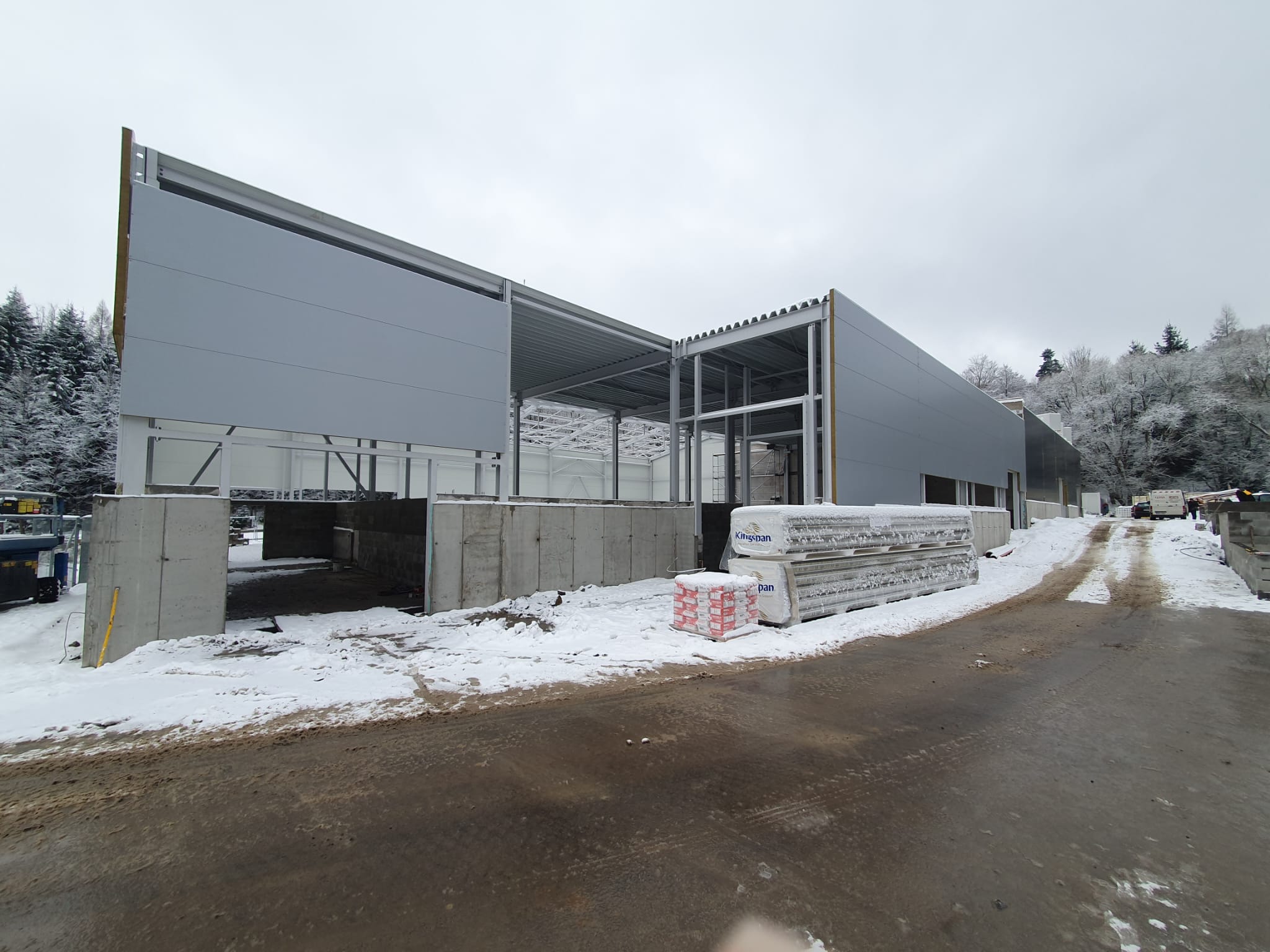

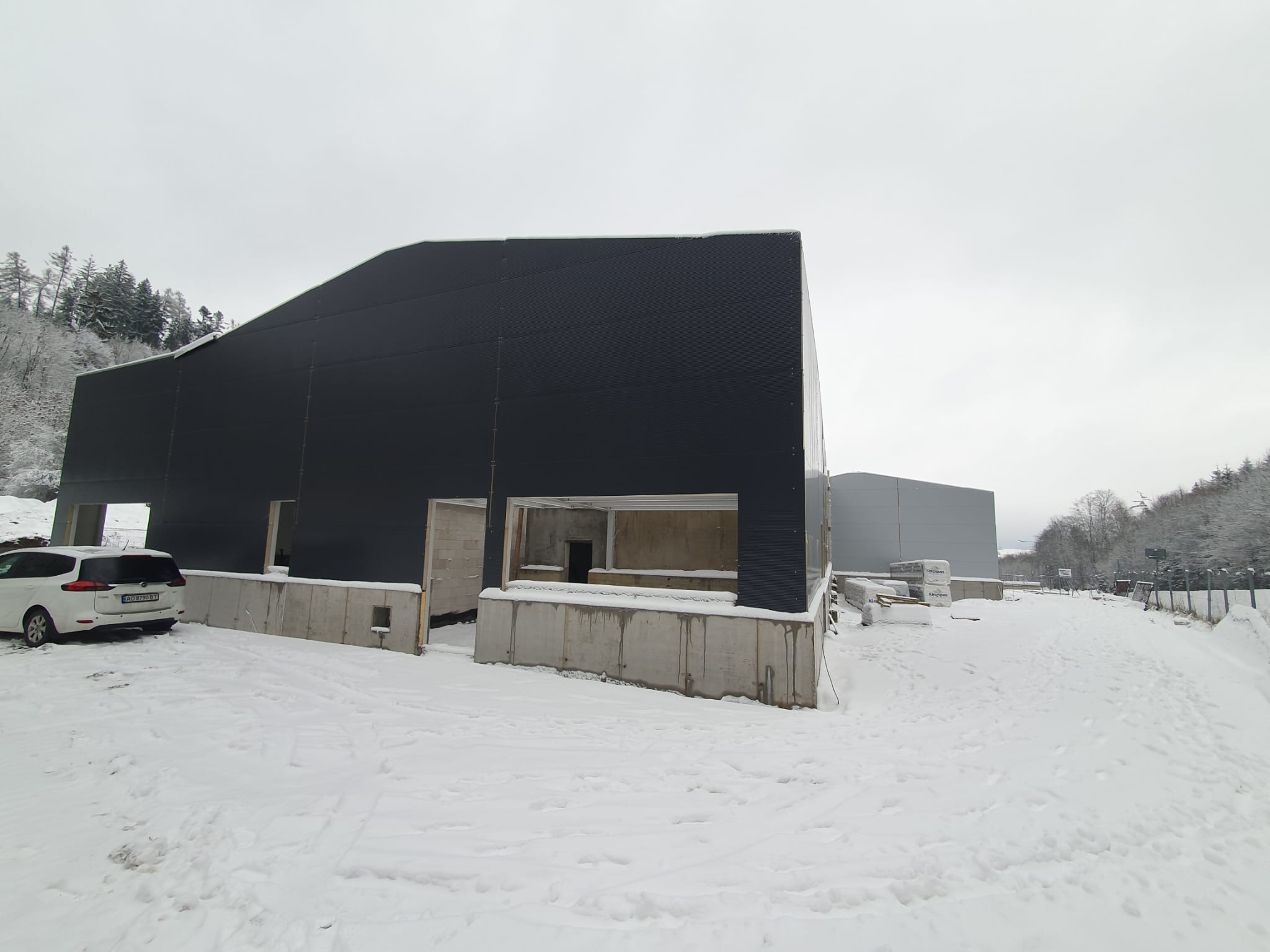

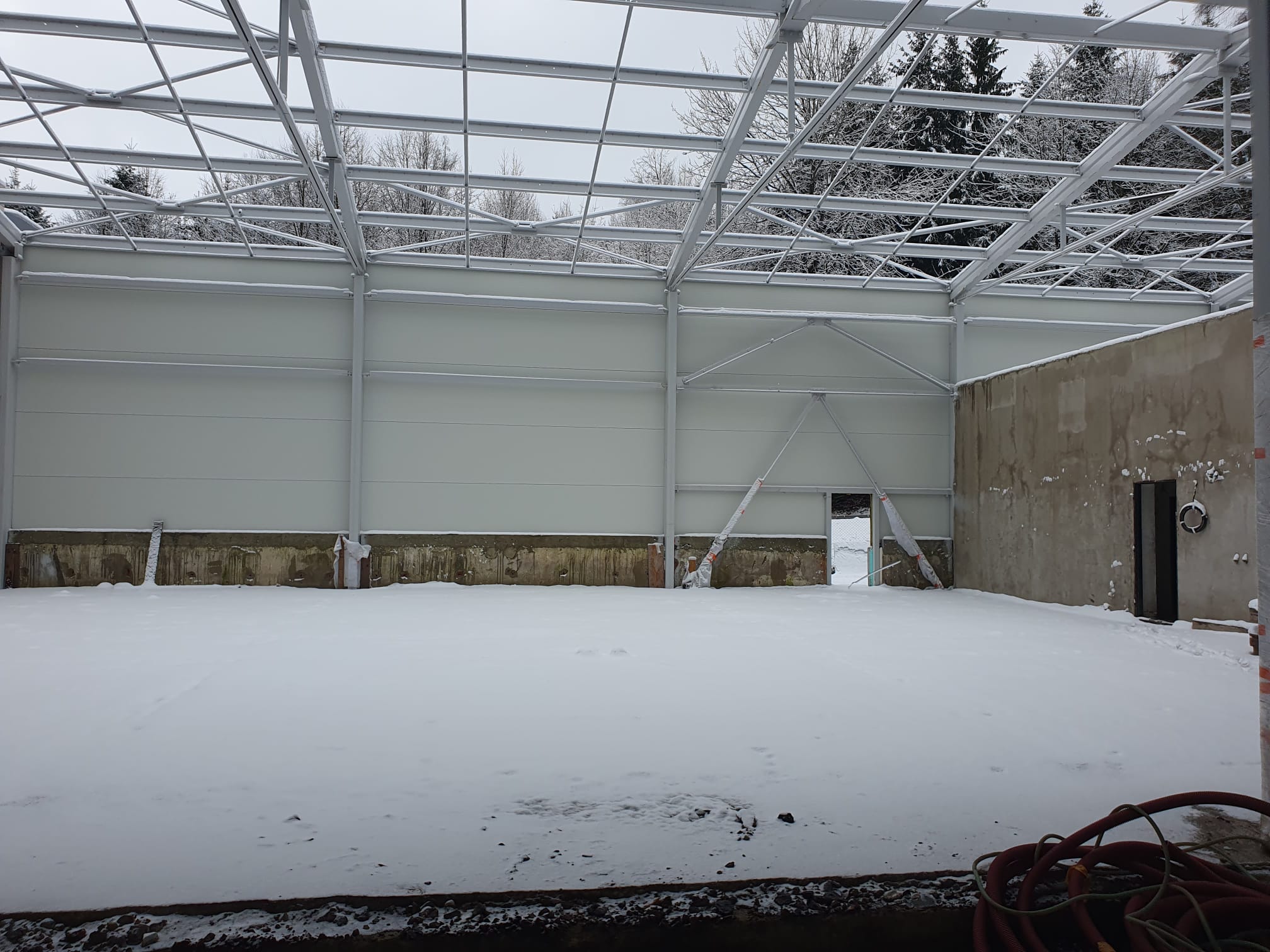

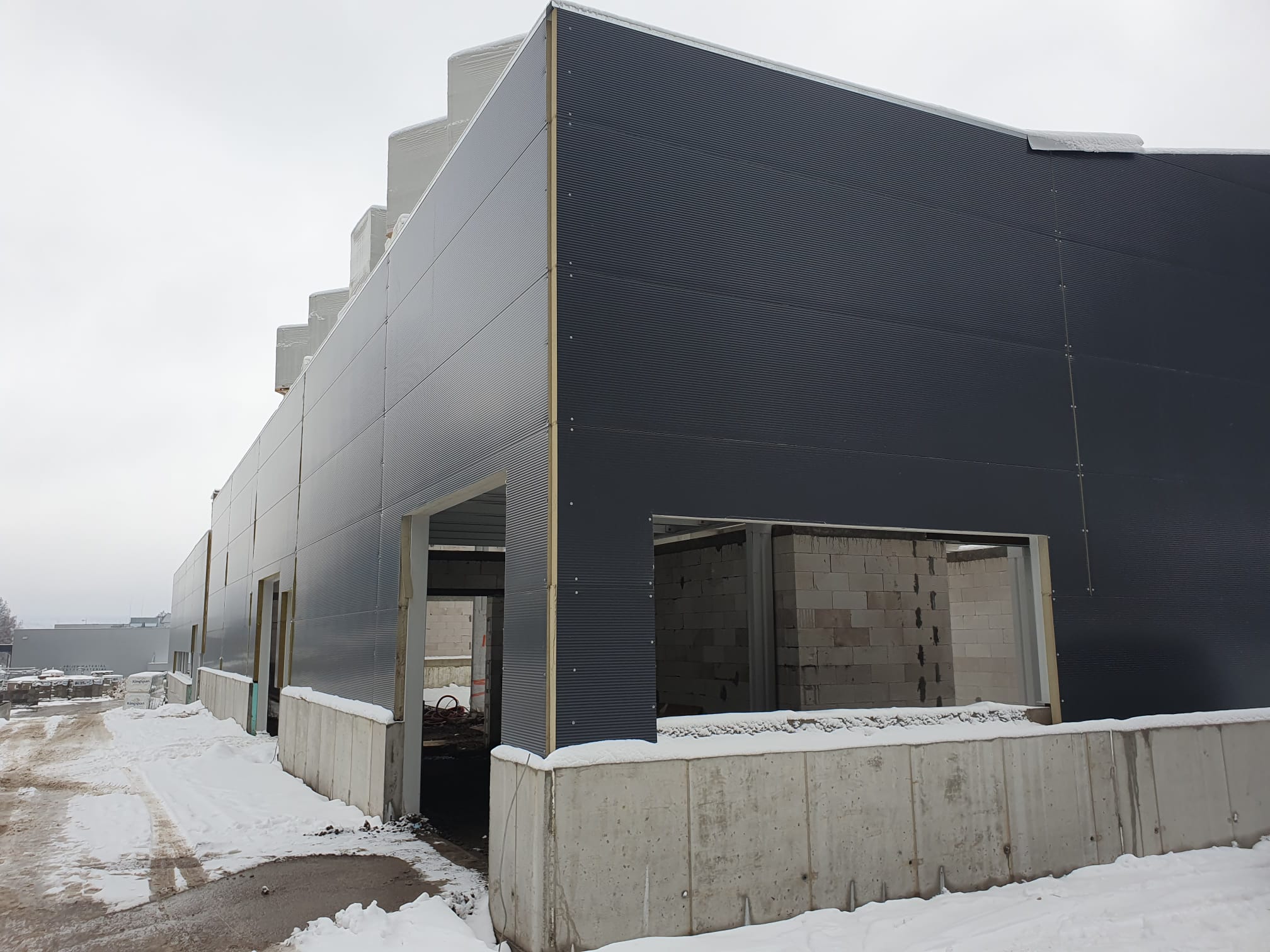

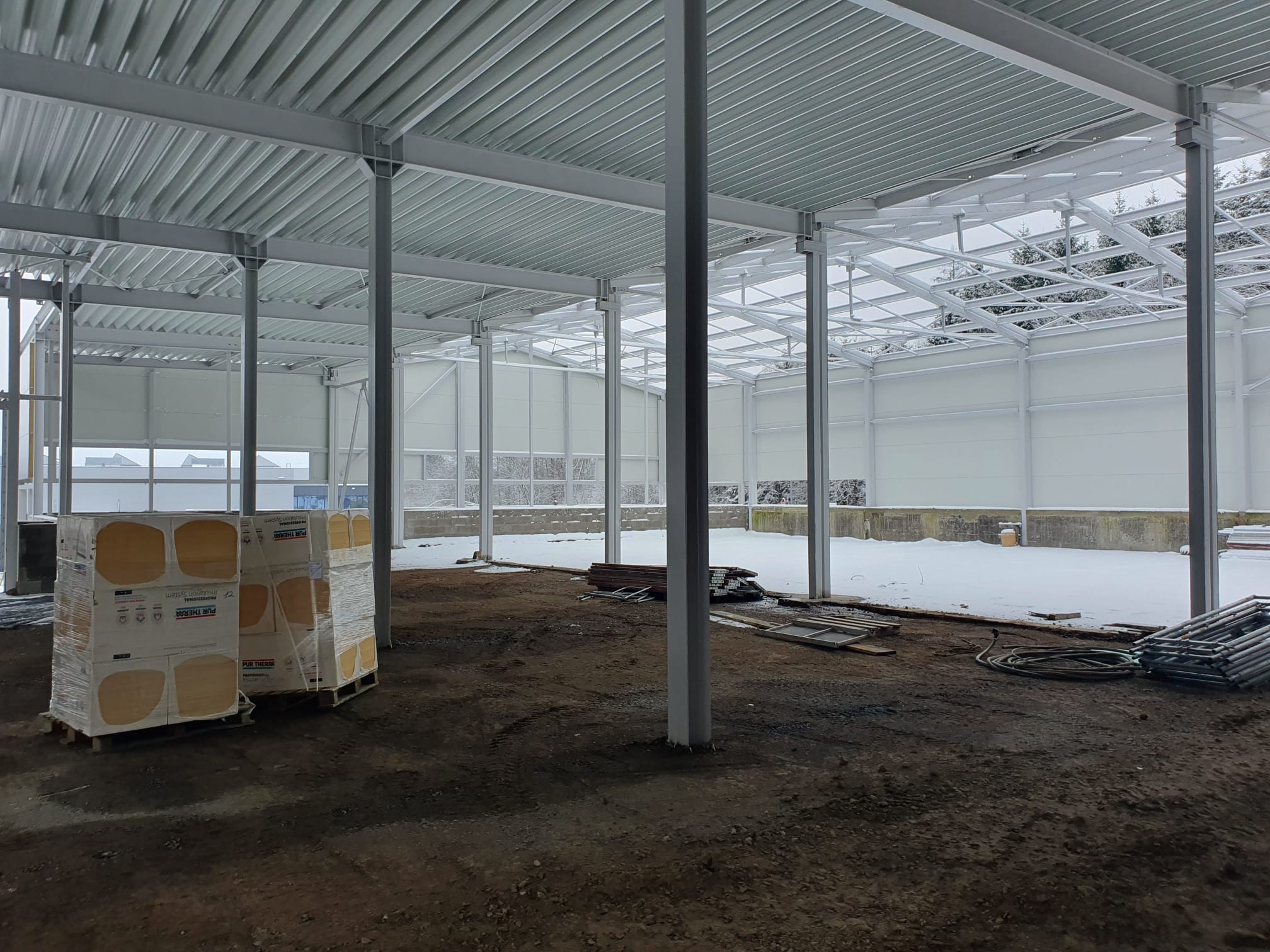

Výstavba západní haly se nám z důvodu problémů v dodavatelském řetězci zpožďuje. Negativní vliv na probíhající stavební práce má i nepříznivé počasí. Pokud vše bude probíhat dle aktuálně upraveného harmonogramu, bude opláštění včetně střechy hotové do konce roku 2025. V lednu se dokončí úplné uzavření haly, tzn. montáž oken a vrat, a následně budou pokračovat vnitřní stavební práce. V březnu se dodělají podlahy a na duben jsou plánovány venkovní úpravy (obrubníky, chodníky, asfalt apod.).  Předání celého areálu západní haly je plánováno na konec května 2026.

Plánované rozšíření vjezdu stávajícího horního parkoviště zaměstnanců bude provedeno bohužel až po zimě, a to v rámci venkovních úprav v průběhu dubna 2026.
