FVE v provozu Č. Třebová byla začátkem března zprovozněna a začala vyrábět. Aktuálně jsme ve fázi optimalizace fungování FVE a plnění legislativních požadavků pro kolaudaci.

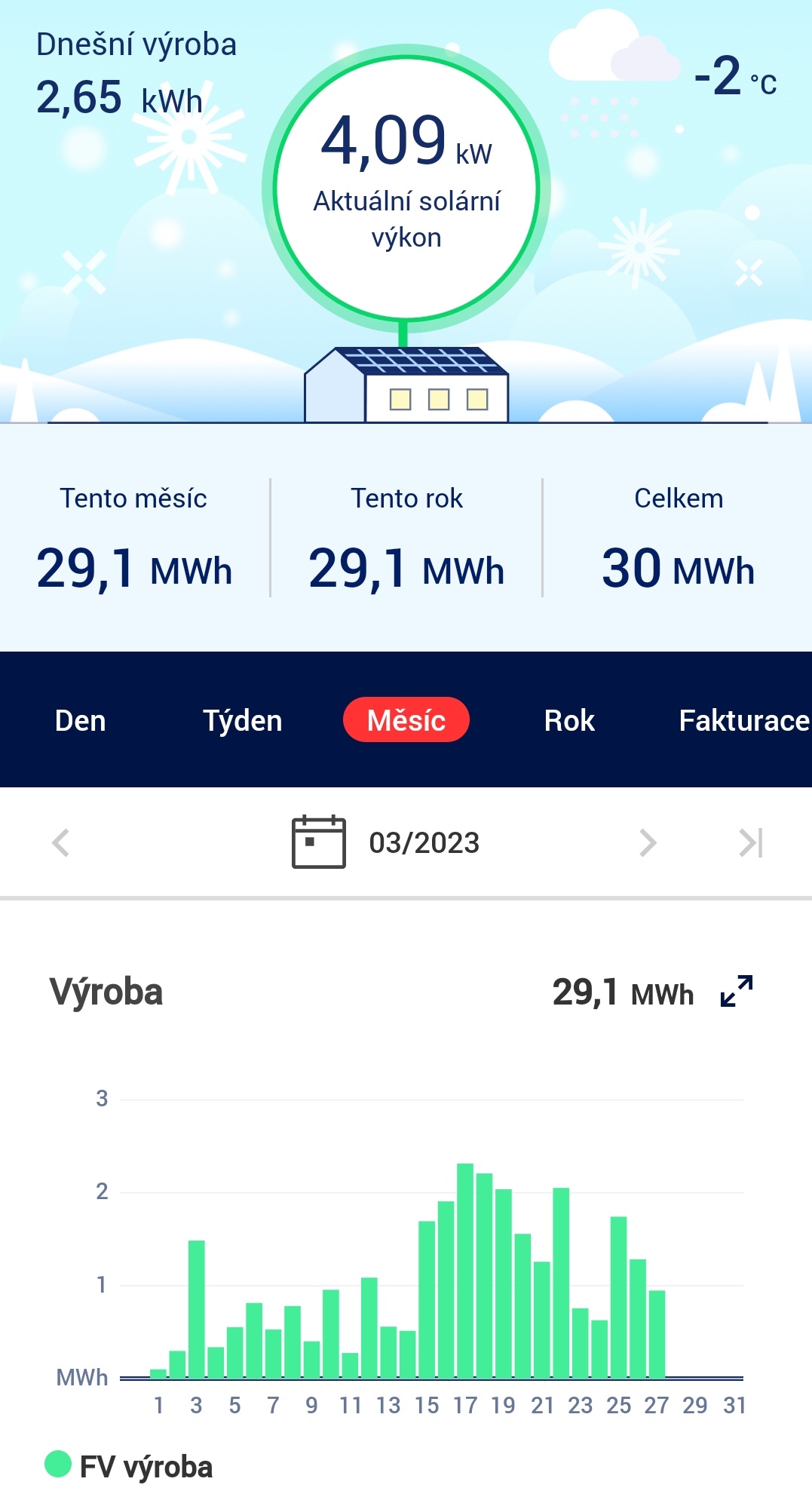

FVE vyroba

Výstavba FVE v provozu Č. Třebová je ve finální fázi.

Koncem roku 2022 byla dokončena DC část FVE v provozu Č.Třebová (montáž panelů vč. měničů na střeše viz. OBR). Aktuálně se pracuje na AC části, která je v současnosti bohužel bržděna pozdním dodání komponent od našeho největšího zákazníka firmy Schneider. V průběhu února by mělo dojít k dokončení všech prací a jakmile začne svítit slunce, započne fáze zprovoznění a optimalizace.

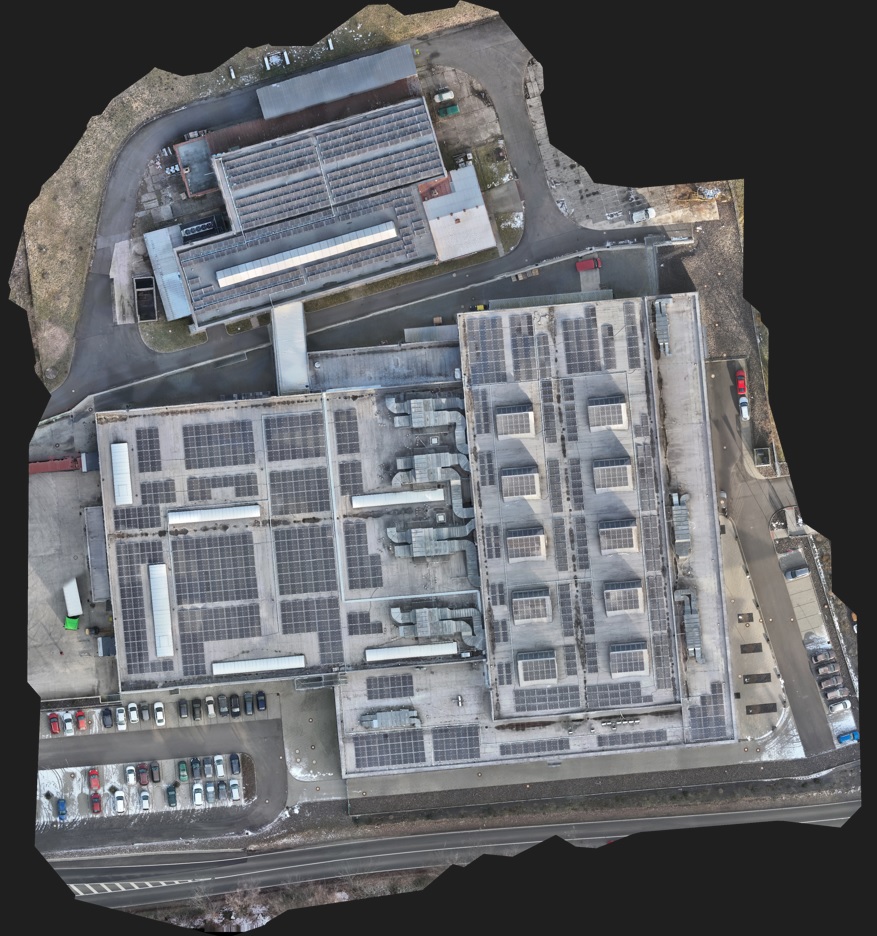

OBR FVE C
